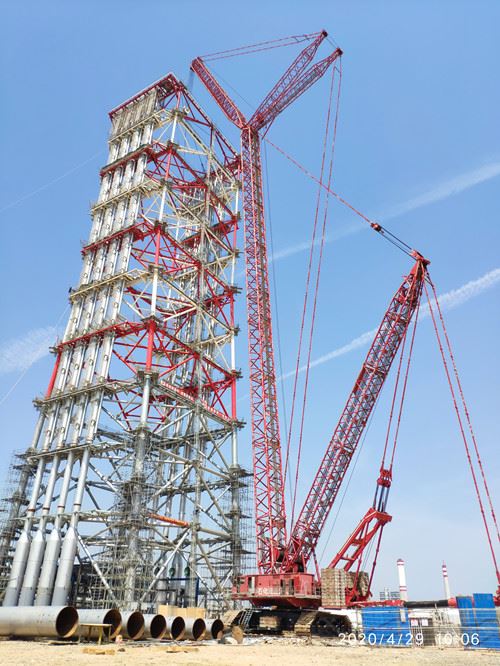

4月29日,中化泉州项目高压火炬设施施工现场气氛格外浓烈,CC8800-1型1600吨履带吊稳稳地将火炬塔架最后一段吊装就位,标志着火炬塔架主体吊装施工任务圆满完成,1600吨履带吊可顺利撤场。
中化泉州项目火炬塔架的合同重量为600吨,实际总重量达到2300吨,远远超出前期预估,成为国内最重的火炬塔架。为此,项目部积极优化施工方案,调整1600吨履带吊的施工进度计划,控制每段塔架的重量,最终完成其技术方案变更。高压火炬设施是影响整个工程中交的关键装置之一,业主相关领导、分部等对此高度关注,要求项目部1月21日前将1600吨履带吊转场到位,项目部组织人员昼夜加班,按期转场,但是随之而来的是疫情的爆发,虽然项目部春节安排了加班,完成了诸多设备的吊装工作,但是火炬现场安装单位安装进度的减速推迟了火炬塔架的吊装进程,直至2月中下旬疫情稍见缓和,安装力量才开始恢复,3月5日火炬塔架第一段模块化吊装就位;为抢工程进度,1600吨履带吊连续作战,完成了主臂工况下4段塔架的吊装任务,由于安装力量跟进并不及时,剩余4段塔架安装进度滞后满足不了吊装要求。与此同时,EO/EG装置2台大塔及1台汽包基本具备吊装条件,项目部与业主相关部门积极沟通协调,为保障总体施工进度及公司对1600吨吊车的统筹计划要求,决定先吊装EO/EG设备再吊装火炬塔架。3月19日至4月8日,项目利用火炬设施安装单位安装作业的时间差,组织人员加班加点完成1600吨履带吊转场并实现EO/EG装置3台设备吊装作业,随后马不停蹄的拆车返回高压火炬设施场地,仅用时7天就完成了远距离拆转场组对102米+60米塔式工况,并于4月29日上午顺利完成最后一段塔架吊装任务!
一段段塔架顺利吊装就位的背后,是项目部全体作业人员的辛勤付出,面对紧张的施工工期与复杂的现场情况,面对突发疫情对施工进度的影响,面对公司施工任务饱满、1600吨急需按期撤场的总体要求,项目部克服了重重困难,顶住压力,敢打敢拼,最终取得斐然成绩,得到受业主充分认可。项目的后续任务仍旧艰巨,在做好1600吨履带吊拆车、装车等退场作业的同时,抓好疫情防控和施工生产经营工作,积极响应公司开展的“百日攻坚创效”行动,凝心聚力,履职尽责,全力以赴做好项目各项工作!(中化泉州项目 吕 鹏)
