东营风电单机26MW海上风电机组安装项目

工程简介

东营风电单机26MW海上风电机组安装项目,该风机为全球单机容量最大、叶轮直径最大的全国产化海上风电机组。



项目施工工期(2025年)

·8月10日:塔筒首吊。

·8月20日:机舱对接。

·8月22日:轮毂吊装到位。

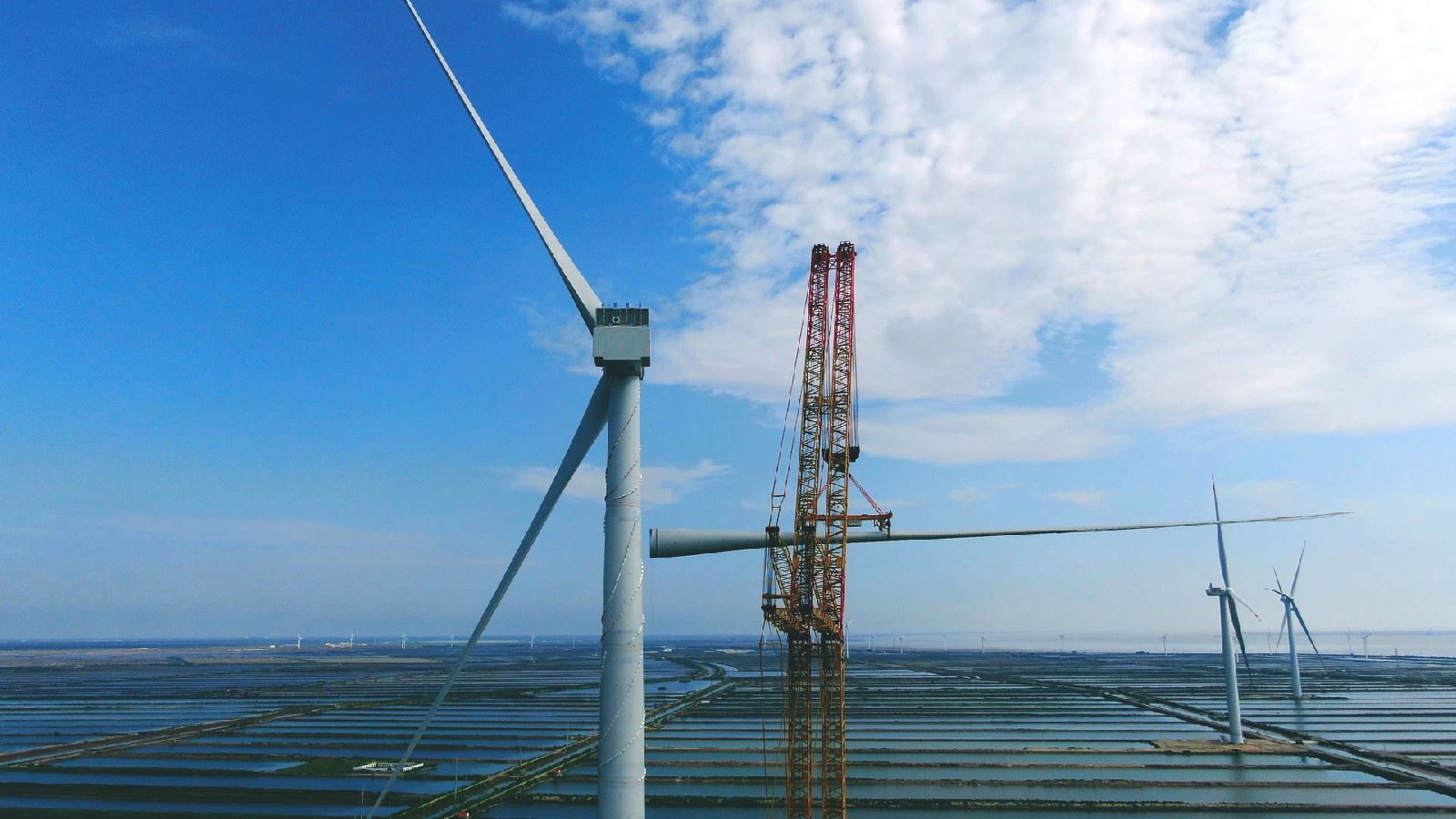

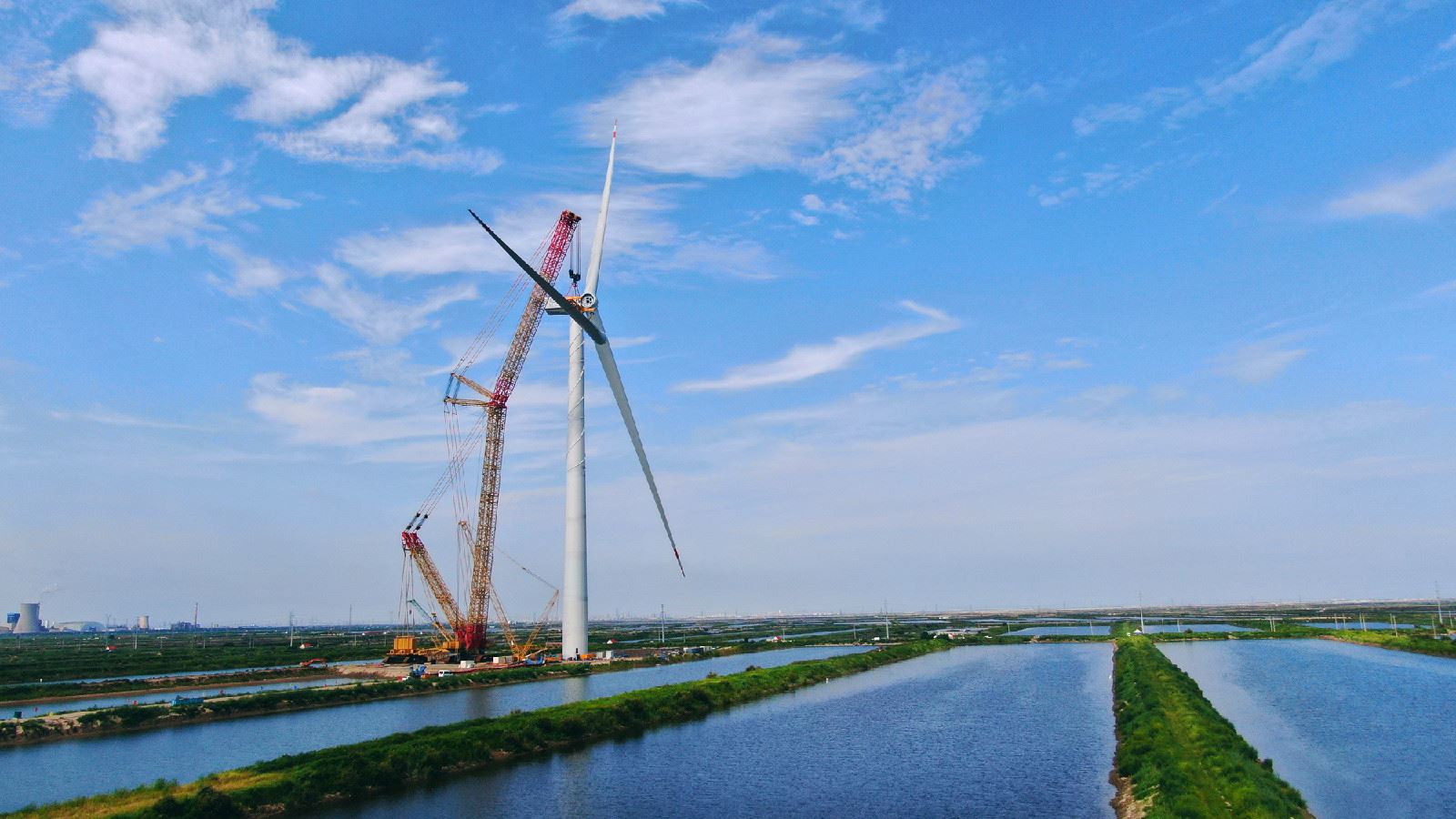

·8月29日:三支叶片与轮毂精准对接,完成吊装

·10月29日成功并网,正式送电。



项目难点:

·高空作业:近200米高空完成200余根螺栓毫米级对接

·场地限制:采用桩基加固法强化滩涂地基稳定性。

·协同控制:地面预调平+高空精准协同,保障机舱与叶轮平稳对接。
